МП «Бишкектеплосеть» с 21 по 24 мая 2025 года в рамках подготовки к отопительному сезону 2025-2026 годов провел второй этап регламентных гидравлических испытаний тепловых сетей на плотность. Об этом сообщает мэрия Бишкека.
Испытания являются обязательными и проводятся ежегодно с целью выявления слабых участков тепловых сетей и их последующего устранения. Данное мероприятие необходимо для обеспечения надежной и бесперебойной работы в предстоящий отопительный сезон.
Всего за время проведения 1 и 2 этапа гидравлических испытаний на плотность тепловых сетей и насосных станций было зафиксировано 148 повреждений, из них:
• 41 повреждение за первый этап. Устранено — 39.
• 107 повреждений за второй этап. Устранено — 12.
Для сравнения с 2024 году за время проведения 1 и 2 этапа гидравлических испытаний на плотность тепловых сетей и насосных станций было зафиксировано 137 повреждений, из них:
• 35 повреждений за первый этап.
• 102 повреждения за второй этап.
*

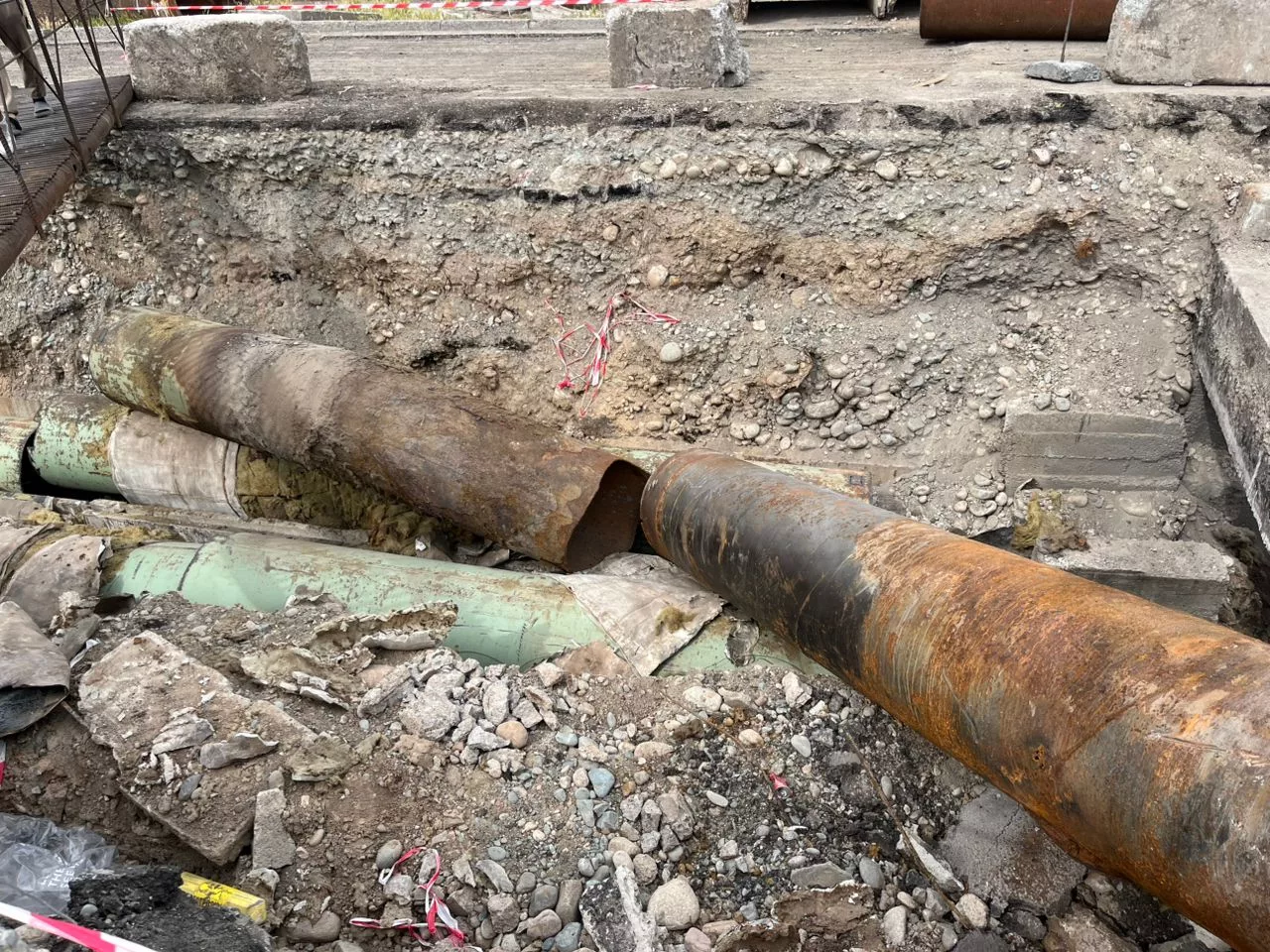

Во время гидравлических испытаний на плотность магистральных тепловых сетей 2025 года были выявлены повреждения:
• На пересечении ул.Ахунбаева и пер.Койташский – дата ввода в эксплуатацию 1989 г.
• На пересечении ул. Ахунбаева и р.Аламедин – дата ввода в эксплуатацию 1973 г.
• На пересечении пр.Шабдан Баатыра и ул.Достоевского – дата ввода в эксплуатацию – 1991 г.
• Вдоль ул. 7 Апреля в районе рынка «Мадина» — дата ввода в эксплуатацию 1977г.
На сегодняшний день изношенность оборудования тепловых сетей составляет 69,7% . Большая часть тепловых сетей отслужила свой нормативный срок службы 25 лет, трубам свыше 40 лет.
Все повреждения устраняются в оперативном порядке. Благодаря слаженной работе коллектива, все повреждения и неисправности устраняются в максимально короткие сроки, для своевременной подачи горячей воды потребителям в полном объёме.
МП «Бишкектеплосеть» сообщает, что МП «Бишкек ТЭЦ» начнёт осуществлять заполнение и подачу воды с 31 мая 2025 года. Нагрев и подача горячей воды в тепловые сети будет осуществляться с 1 июня 2025 года.
