Продолжаются строительно-монтажные работы основного здания Орто-Токойской ГЭС

Автор -

Одним из проектов, направленных на устранение дефицита электроэнергии, является строительство Орто-Токойской ГЭС, сообщает Минэнерго Кыргызстана.

В настоящее время активно ведутся работы по сооружению основного здания ГЭС, где будут расположены машинный зал, основное и вспомогательное оборудования, диспетчерская. Здание ГЭС обеспечивает удобный доступ для облуживания и ремонта, а также именно здесь происходит преобразование энергии потока воды в электрическую энергию. Работы ведутся согласно утвержденному графику, и на сегодняшний день ОАО «Чакан ГЭС» выполнило 68 % строительства Орто-Токойской ГЭС.

Помимо этого, специалисты проводят следующие работы:

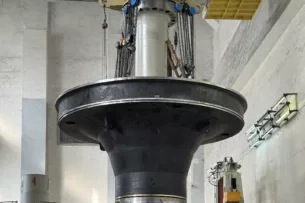

• Ведутся монтажные работы по установке и сборке спиральных камер гидроагрегатов;
• Ведутся работы по бетонированию водоприемной шахты;
• Ведутся арматурно-опалубочные работы помещения оперативного управления, помещения монтажной и помещения распределительной установки РУ-10КВ;
• Ведутся работы по монтажу стальных опор и бетонирование тоннеля;

На сегодняшний день выполнены следующие работы:

• Выполнены временные и постоянные подъездные пути к объектам строительства;
• Завершен городок строителей, склады хранения материалов, объекты раствора-бетонных узлов, компенсаторные, электроснабжение;
• Произведен монтаж трех конусов отсасывающей трубы, для каждого гидроагрегата;
• Завершено устройство подпорных стен отводящего канала;
• Завершен монтаж мостового крана с грузоподъёмностью 50т/10т;
• Завершен монтаж и установка козлового крана с грузоподъёмностью 10 тонн на период монтажных работ водоприемника;
• Полностью выполнена проходка 928 метрового тоннеля;
• Завершены бетонные и земляные работы по строительству дороги к водоприемнику общая длина дороги 92 метра.

Ожидается, что строительство будет полностью завершено в первой половине 2026 года.
