Параллельная реконструкция гидроагрегатов на Уч-Курганской ГЭС выполнена на 26,8%

Автор -
    На Уч-Курганской ГЭС продолжается реализация одного из ключевых проектов — параллельной реконструкции гидроагрегатов станции.
    Работы выполняются в соответствии с утвержденным графиком в рамках Пакета-2, генеральным подрядчиком которого выступает китайская компания CNEEC. На объекте задействовано 113 специалистов. Строительно-монтажные работы одновременно ведутся на нескольких ключевых участках станции.
    Общий уровень выполнения работ по данному направлению на сегодняшний день составляет 26,8%, сообщает Минэнерго Кыргызстана.

    Ход работ по гидроагрегатам

    Гидроагрегат №1

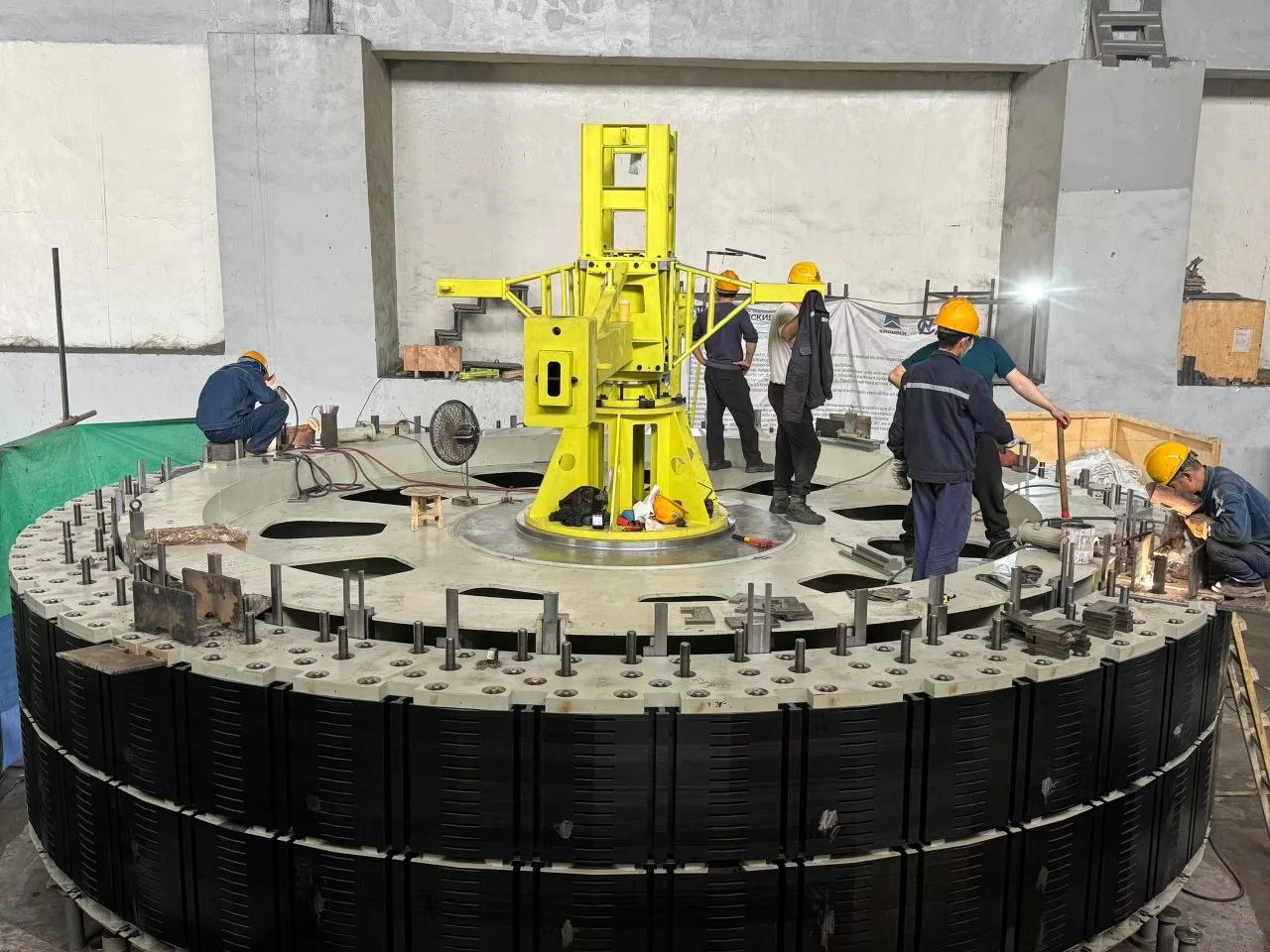

    ведется сборка статора;
    выполняется монтаж трубопроводов технического водоснабжения;
    проводится очистка металлических поверхностей шахты турбины от старого лакокрасочного покрытия.
    Гидроагрегат №2
    осуществляется монтаж трубопроводов технического водоснабжения;
    ведется установка воздухоохладителей статора;
    выполняется фрезеровка опорных колец статора турбины;
    проводится штрабление бетона для прокладки труб измерения давления;
    выполнена транспортировка ротора между гидроагрегатами.
    Замена трансформатора №1 продолжается в параллельном режиме. В настоящее время готовность работ составляет 47,8%.
    На данном этапе выполняются подготовительные работы к монтажу трансформатора, осуществляется прокладка контрольных кабелей, а также ведется монтаж токопровода в распределительном устройстве 10 кВ.
    Работы по модернизации гидромеханического оборудования продолжаются в плановом режиме в соответствии с утвержденным графиком.
    На сегодняшний день достигнут следующий прогресс: в верхнем бьефе выполнено 13,5% работ, на плотине станции — 17,1%, в нижнем бьефе, включая ремонт металлоконструкций и затворов, — 11,2%.
    В результате комплексной модернизации установленная мощность Уч-Курганской ГЭС последовательно увеличивается. В 2025 году, после завершения реконструкции гидроагрегатов №3 и №4, мощность станции выросла с 180 МВт до 198 МВт. В текущем этапе, после завершения реконструкции гидроагрегатов №1 и №2, установленная мощность увеличится до 216 МВт, что обеспечит дополнительный прирост в 18 МВт.
