«Национальная электрическая сеть Кыргызстана» смонтирует более 902 км СИП-кабеля

Автор -

ОАО «Национальная электрическая сеть Кыргызстана» смонтирует более 902 км СИП-кабеля в рамках подготовки к зиме.

Всего в 2026 году по компании запланирован монтаж 902 км СИП-кабеля различных классов напряжения. Согласно оперативным данным, на сегодняшний день энергетики уже смонтировали 406,02 км.

Ход выполнения работ (сводные данные):

• СИП-2 (0,4 кВ): смонтировано 153,8 км;
• СИП-3 (6/10 кВ): смонтировано 176,3 км;
• Кабель 6/10 кВ по линии МАР: смонтировано 76,1 км.

Преимущества технологии СИП:

Применение СИП-кабелей позволяет существенно снизить риск аварийных отключений, исключает короткие замыкания при схлестывании проводов и падении веток деревьев, предотвращает коммерческие потери электроэнергии и обеспечивает высокую безопасность для населения.

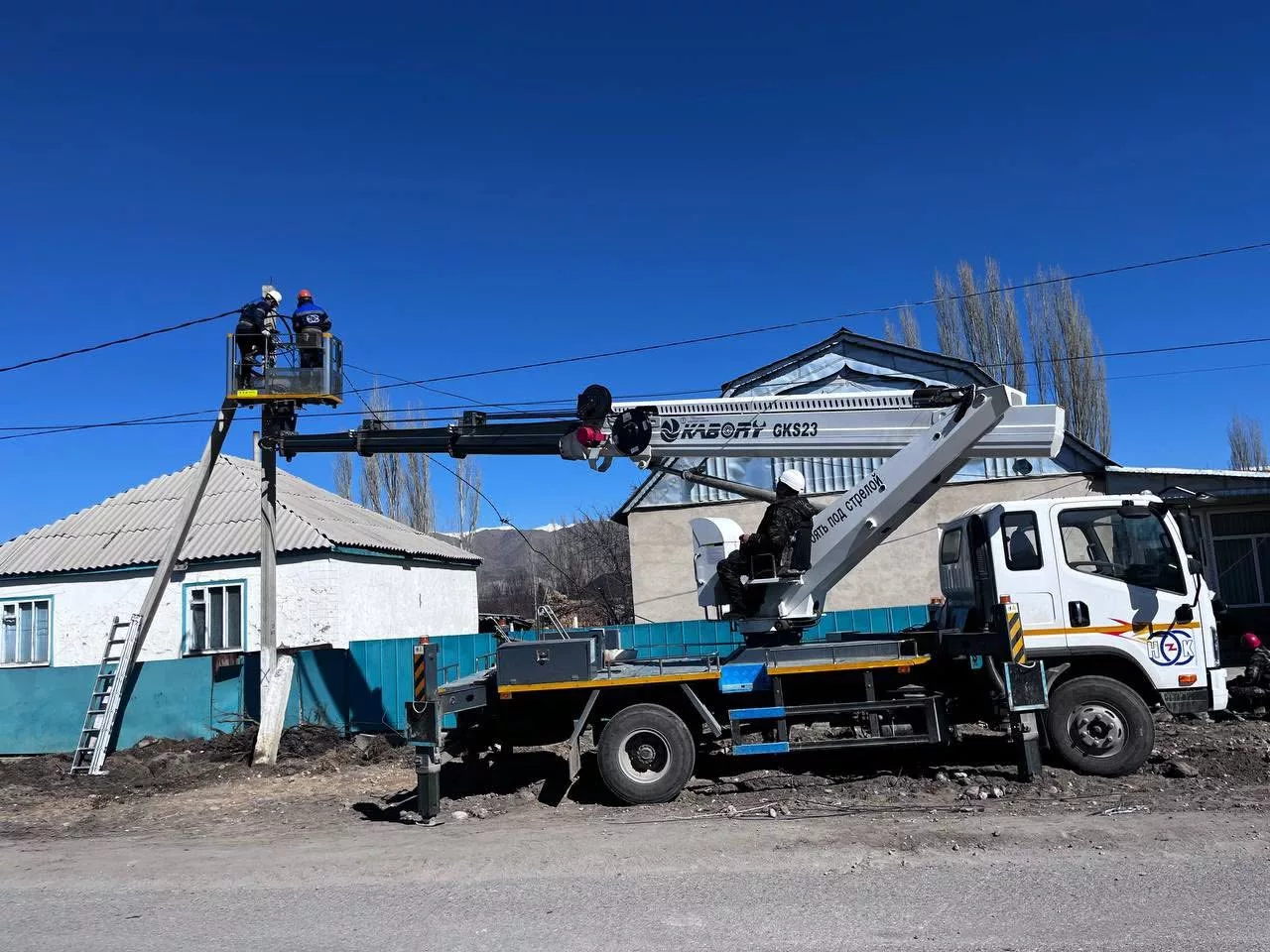

Работы продолжаются в строгом соответствии с утвержденным графиком.
