Строительство Каракульской ГЭС завершено на 60%

Автор -

В Джалал-Абадской области набирает обороты строительство малой Каракульской ГЭС. Объект возводится на реке Кара-Суу и будет обладать мощностью 18 МВт со среднегодовой выработкой 110 млн кВт·ч. Об этом сообщает Минэнерго Кыргызстана.

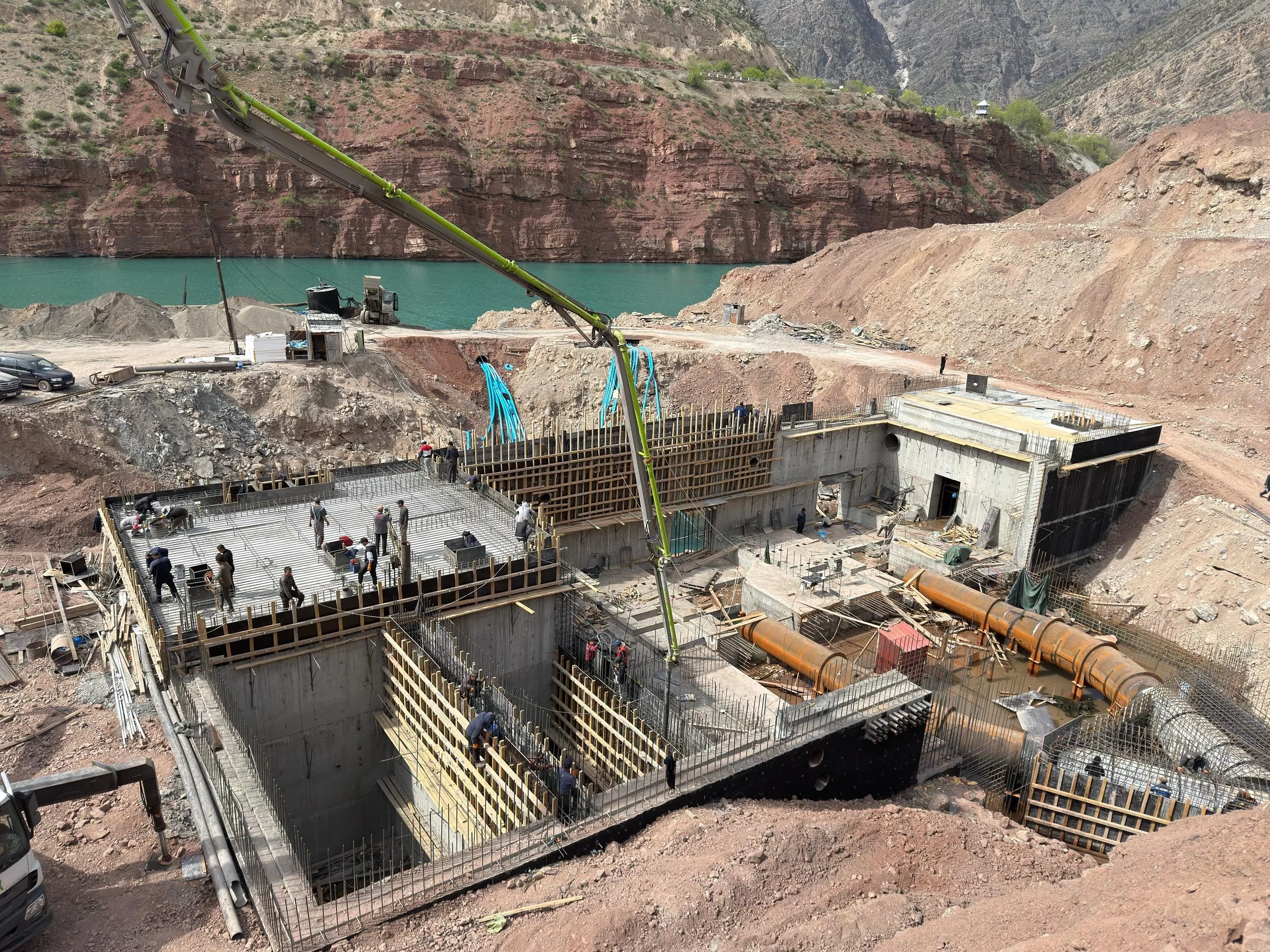

Завершение строительства запланировано на I квартал 2026 года. На сегодняшний день строительная готовность объекта составляет 60%. Работы идут стремительными темпами, Генеральным подрядчиком и инвестором выступает ОсОО «Жагалмай».

На данный момент ведутся следующие работы:

  • Завершено строительство головного водозаборного сооружения — уложено 2 905 м³ железобетона.
  • Подготовлена площадка открытого распределительного устройства (ОРУ), установлен трансформатор. Ведется монтаж по остальным частям.
  • По зданию ГЭС уложено 4 683,1 м³ железобетона. Ведётся бетонирование блоков.

Строительство напорного трубопровода ведётся активно: всего уложено 2 222,54 м³ железобетона, котлован напорного водовода завершён на 95%.
