Строительство Орто-Токойской ГЭС завершено на 65%

Автор -

На сегодняшний день ОАО «Чакан ГЭС» выполнило 65% строительства Орто-Токойской ГЭС, сообщает Минэнерго Кыргызстана.

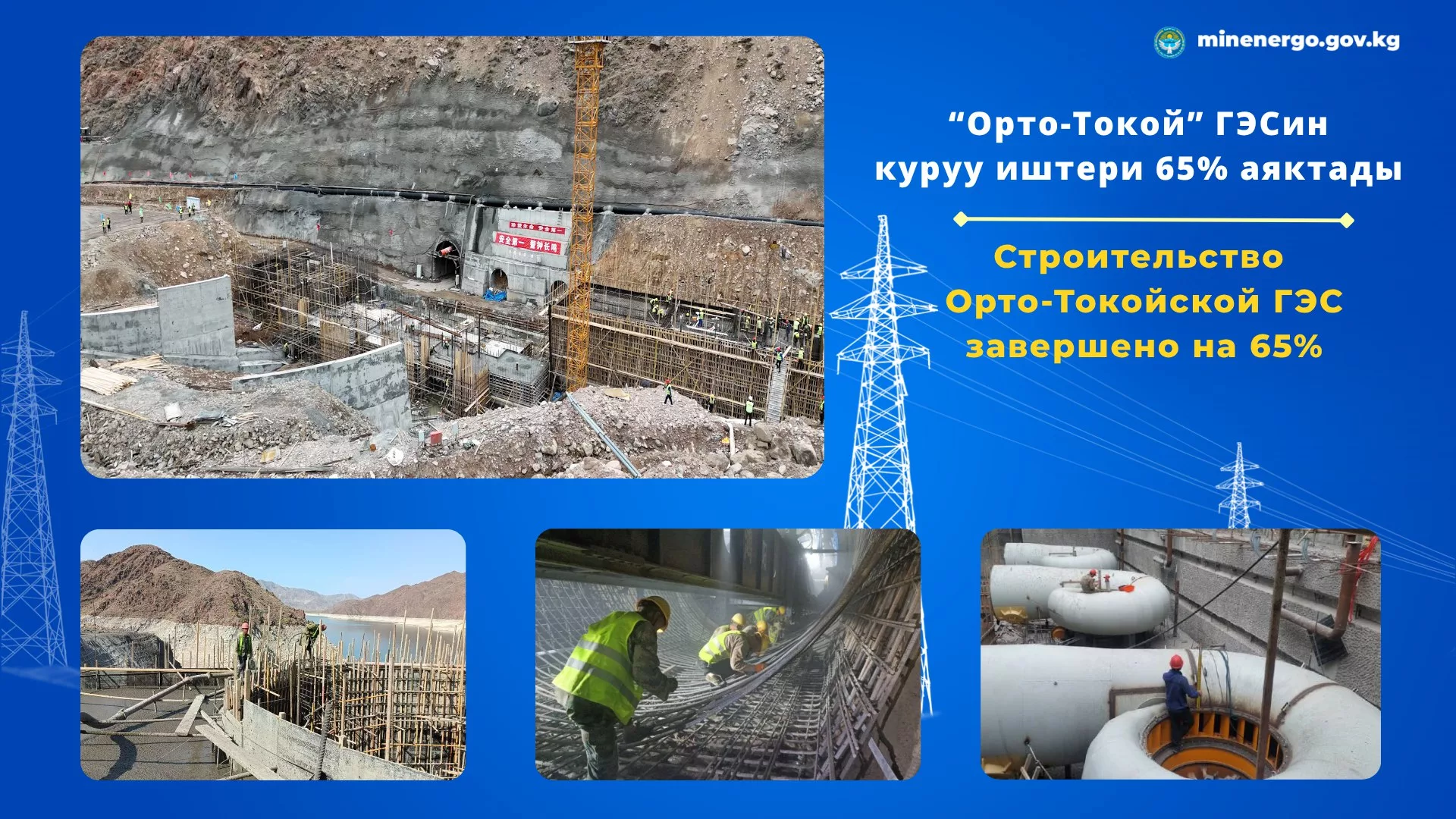

Работы идут согласно утвержденному графику и на сегодняшний день выполнены следующие работы:

• Выполнены временные и постоянные подъездные пути к объектам строительства.
• Завершен городок строителей, склады хранения материалов, объекты раствора-бетонных узлов, компенсаторные, электроснабжение.
• Произведен монтаж трех конусов отсасывающей трубы, для каждого гидроагрегата.
• Завершен монтаж и установка козлового крана с грузоподъёмностью 10 тонн на период монтажных работ водоприемника.
• Полностью выполнена проходка 928 метрового тоннеля

В настоящее время специалисты ведут работы по армированию и бетонированию пройденного 928-метрового тоннеля, а также монтажные работы по установке и сборке спиральных камер гидроагрегатов. Завершение строительства гидроэлектростанции запланировано на первую половину 2026 года.

СПРАВКА

Закладка капсулы времени Орто-Токойской ГЭС состоялось 29 июня 2024 года. Запланированная мощность станции – 21 МВт. Ввод в эксплуатацию Орто-Токойской ГЭС предполагает обеспечение электроэнергией более 14 тысяч абонентов города Балыкчы.

Поделитесь новостью
