Минэнерго: На Уч-Курганской ГЭС активно продолжаются работы по модернизации

Автор -

По состоянию на 19 февраля 2026 года в рамках проекта «Модернизация Уч-Курганской ГЭС» работы по демонтажу на гидроагрегате № 2 вышли на активную фазу. Ход реализации проекта лично контролирует министр энергетики Таалайбек Ибраев, сообщает Минэнерго.

Главный исполнитель проекта — China National Electric Engineering Company (CNEEC) — завершил полную подготовку к демонтажным работам к 1 февраля. Для выполнения работ сформирована команда из 65 специалистов, мобилизована необходимая строительная и подъемная техника.

Демонтаж ведётся в усиленном режиме

После приёмки агрегата № 2 10 февраля специалисты сразу приступили к демонтажным работам. Работы проводятся ежедневно с 7:30 до 21:00 без перерывов. Несмотря на празднование Китайского Нового года 16–17 февраля, строители не останавливались и выполняли работы в дополнительное время.

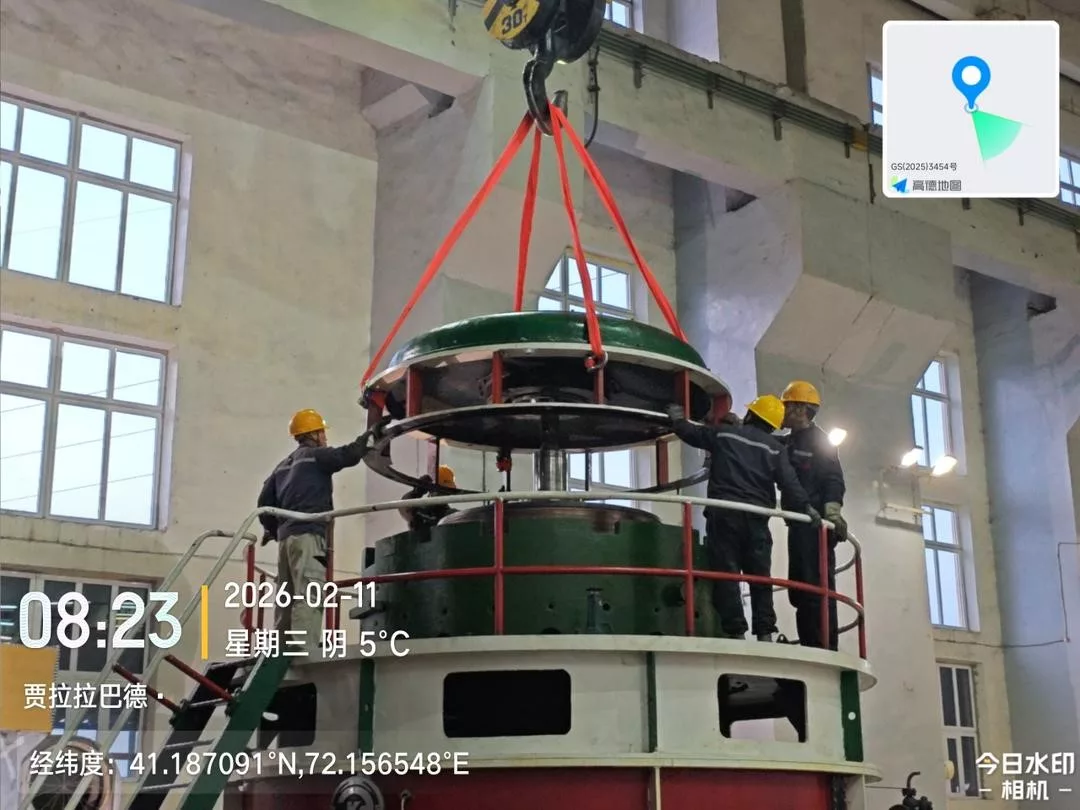

16 февраля успешно завершены демонтаж и подъём ротора генератора. В настоящее время продолжаются работы по разборке ротора и статора генератора.

Согласно утверждённому графику:

  • к 22 февраля планируется завершить демонтаж генератора;
  • в конце февраля — начале марта планируется переход к этапу демонтажа турбины;
  • в начале марта ожидается полное завершение всех демонтажных работ на гидроагрегате № 2.

На данный момент отставания от графика не зафиксировано.

Одновременно ведутся работы по подготовке нового оборудования. Статор нового генератора для агрегата № 2 полностью собран на монтажной площадке, успешно прошёл электрические испытания, а ротор генератора собран на 50%.
