На Уч-Курганской ГЭС ведутся работы по демонтажу гидроагрегата №2 и поставка оборудования

Автор -

Продолжаются работы по модернизации Уч-Курганской гидроэлектростанции в рамках проекта модернизации (Пакет-2). Этот проект, реализуемый при участии генерального подрядчика CNEEC и субподрядчика компании Wanfang, является важным шагом в развитии энергетической отрасли Кыргызстана, сообщает Минэнерго.

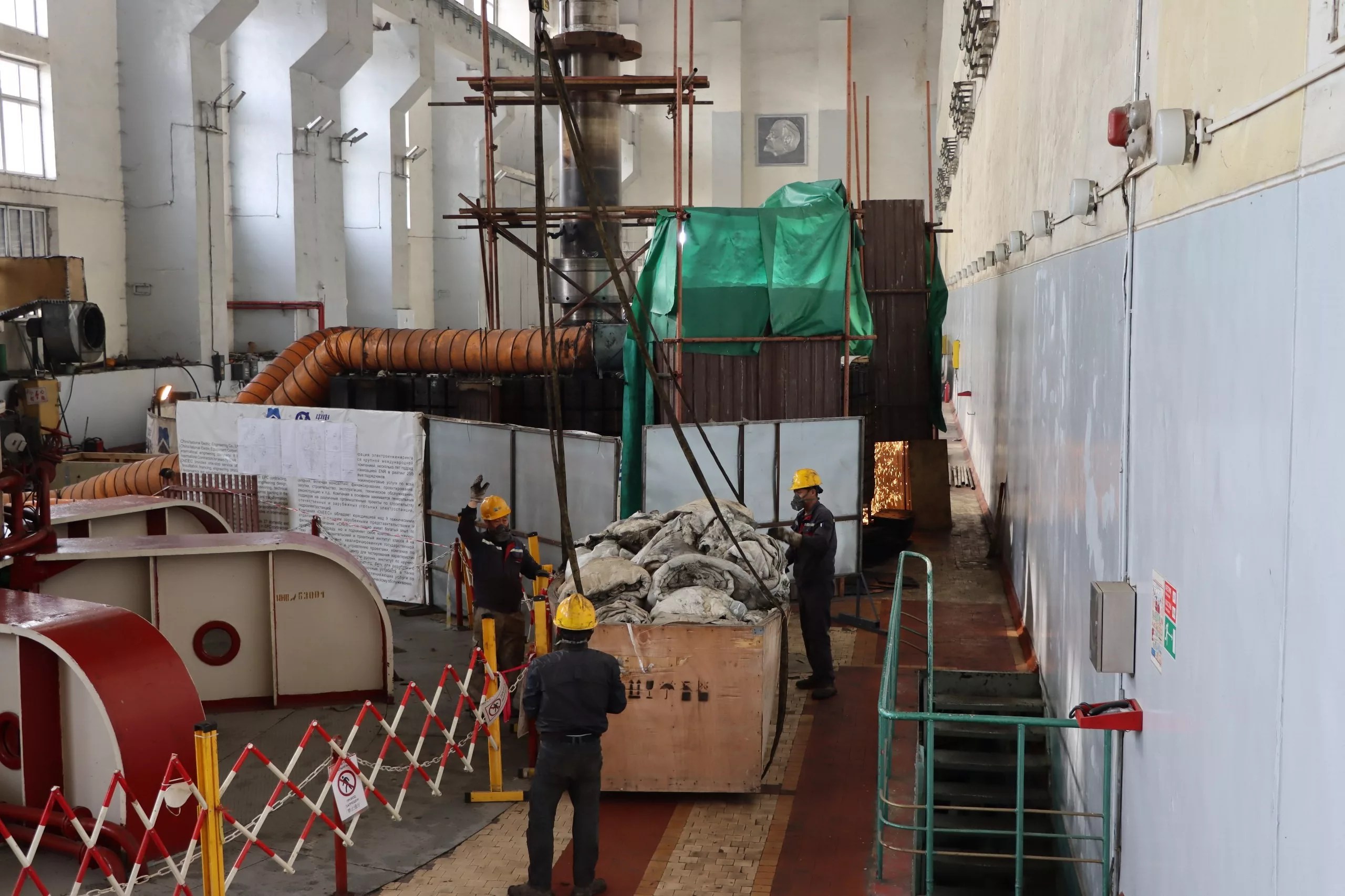

В настоящее время на площадке работают 44 специалиста и представители завода-изготовителя. Работы ведутся по демонтажу гидроагрегата №2 и поставке оборудования в соответствии с установленными графиками и технологическими требованиями.

Основные производственные работы:

• Демонтаж гидроагрегата №2 продолжается как первый шаг обновления оборудования станции. В этой работе задействовано 19 специалистов.
• Выполняется транспортировка демонтированных узлов и агрегатов на склад для последующей ревизии и утилизации.
• Параллельно ведётся активная инженерная и проектная работа: разработка проектной документации, подготовка плана производственных работ, графиков, перевод технических материалов и оформление исполнительной документации.
Поставка оборудования

На склад Каскада Таш-Кумырской ГЭС поступают компоненты нового оборудования для гидроагрегата №2.

На текущий момент:

• полностью поставлены комплектующие для статора, ротора, систем управления, мониторинга, электрической защиты, водяного охлаждения и заземления генератора;
• завершена поставка сороудерживающих решёток водовода;
• частично поставлены компоненты генератора и рабочее колесо.
• Общий уровень поставки оборудования для гидроагрегата №2 составляет 47,3%.

Основная цель проекта модернизации Уч-Курганской ГЭС – повышение надежности и эффективности производства электроэнергии, продление срока службы оборудования. Данный проект обеспечит энергетическую безопасность и будет способствовать экономическому развитию Кыргызстана.
